氷川ダムにおける事前放流の取り組み

印刷 文字を大きくして印刷 ページ番号:0088501 更新日:2021年3月11日更新

氷川ダムにおける事前放流の取り組み

氷川水系治水協定の締結

  • 球磨川流域をはじめとする県南地域で発生した令和2年7月豪雨に代表されるように、気候変動等の影響から大雨が頻発化し、洪水被害が激甚化する傾向にあります。
  • 熊本県では、「既存ダムの洪水調節機能の強化に向けた基本方針」(令和元年12月12日 既存ダムの洪水調節機能強化に向けた検討会議)に基づき、上水道事業者や土地改良区など関係利水者の協力のもと、一時的に利水容量を治水用途に使用する事前放流に取り組むための「氷川水系治水協定」を締結しています。

事前放流

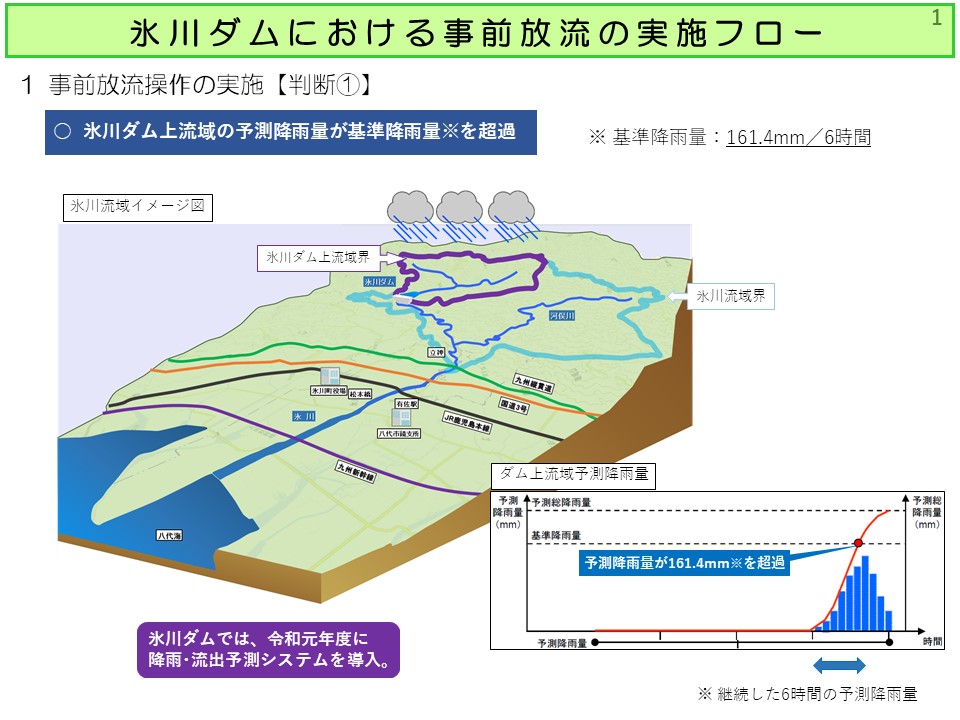

事前放流の実施フロー

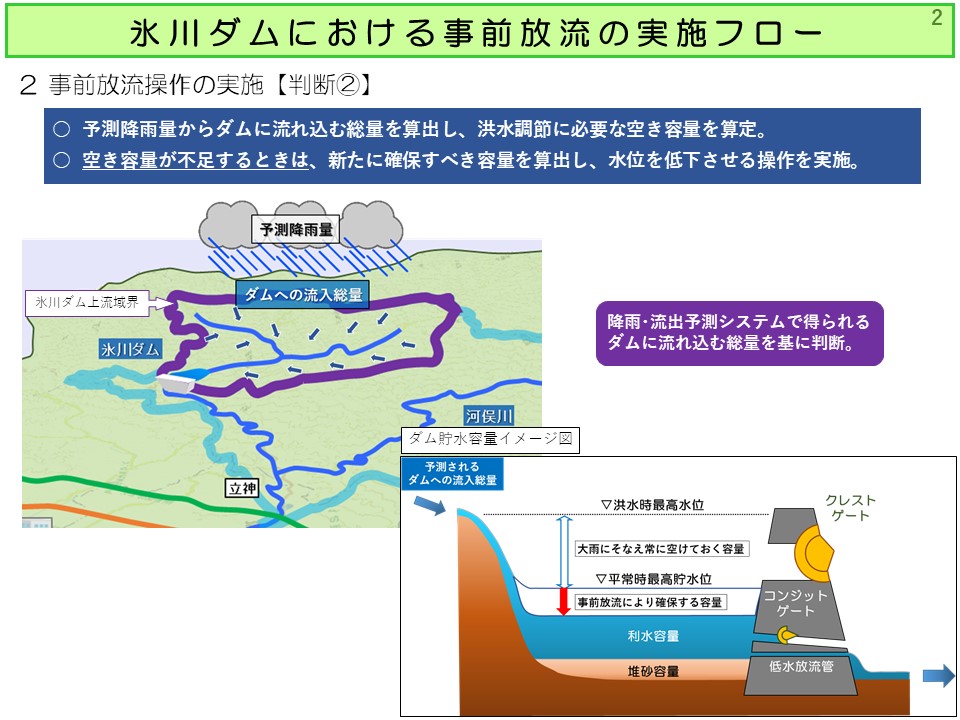

事前放流操作の実施1

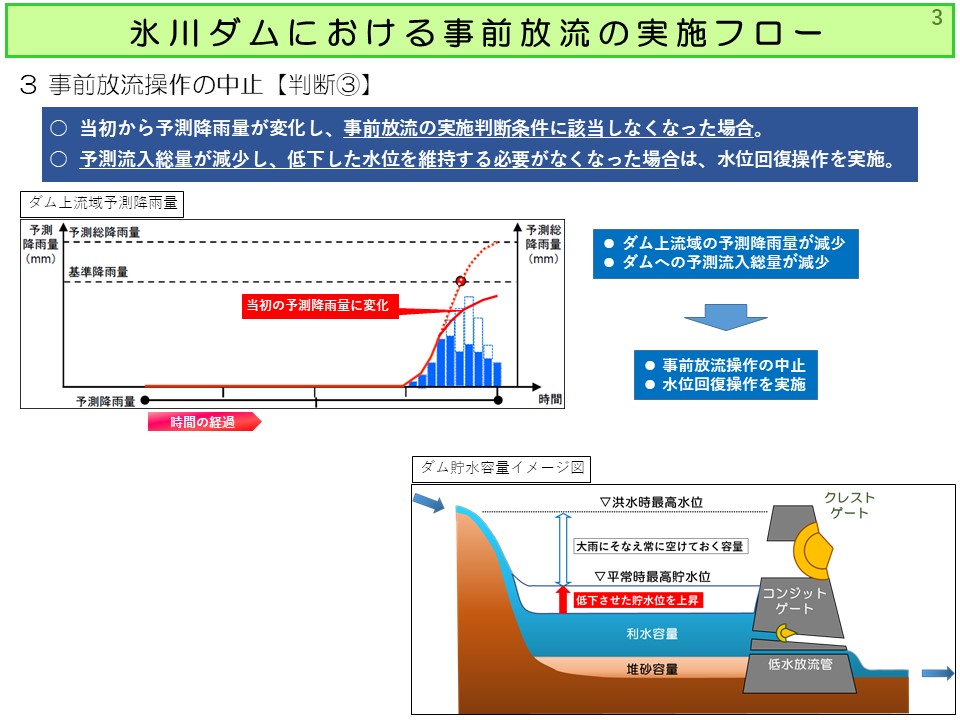

事前放流操作の実施2



事前放流操作の実施3
