令和2年7月豪雨 【災害復旧だより No.33】

印刷 文字を大きくして印刷 ページ番号:0200252 更新日:2024年3月19日更新

【No.33】佐敷川水系災害復旧助成事業の進捗報告

 災害復旧事業は、被災した護岸等公共施設の原形復旧が原則ですが、令和2年7月豪雨により甚大な浸水被害を受けた佐敷川水系(佐敷川・宮の浦川・田川川)については、再度災害防止を図るため、「災害復旧助成事業(国庫補助事業)」による改良復旧に取り組んでいます。

 令和6年3月の状況と今後の予定についてご紹介します。

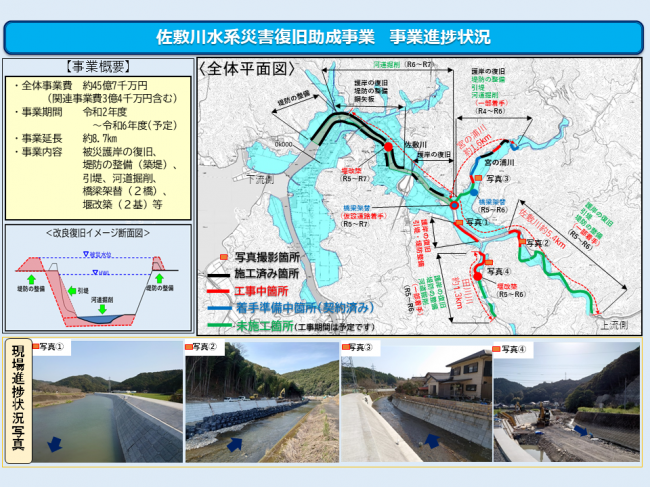

佐敷川水系災害復旧助成事業の進捗報告
【施工済み箇所(図中の黒ライン)】
  佐敷川本川:「壊れた護岸の復旧・堤防の整備」が完了
支川宮の浦川:「壊れた護岸の復旧・堤防の整備」が完了

【工事中箇所(図中赤ライン及び赤〇)】
  佐敷川本川:「引提・堤防の整備」による河川断面の拡大、「堰改築」を実施中
支川宮の浦川:「引提・堤防の整備」による河川断面の拡大を実施中
  支川田川川:「引提・堤防の整備」による河川断面の拡大、「堰改築」を実施中

【着手準備中箇所(図中青ライン、及び青〇】
  工事契約が完了し、工事着手に向けた準備が進められている区間

【未施工箇所(図中緑ライン、及び緑〇)】
  今後の工事発注に向け、用地交渉等入札準備を進めている区間


 工事中は、周辺住民の皆様に、何かとご不便をおかけすることもあるかと思いますが、再度災害防止に向けた取り組みである当事業・工事へのご理解とご協力をお願いいたします。
