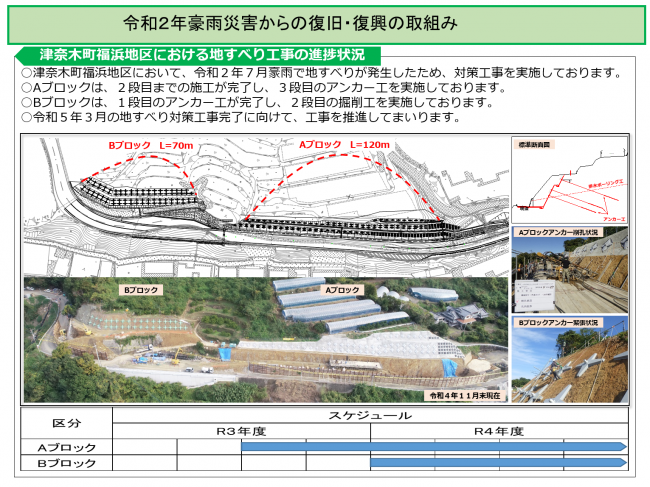

【No.19】津奈木町福浦地区における地すべり工事の進捗報告
令和2年7月豪雨で発生した津奈木町福浦地区の地すべりについて、対策工事の進捗を報告します。
【Aブロック】2段目までの施工が完了し、3段目のアンカー工を実施中
【Bブロック】1段目のアンカー工が完了し、2段目の掘削工を実施
令和5年3月の対策工事完了に向け、鋭意工事を推進してまいります。
